学校第一实验楼骏工日期将近,经测试计算,学校现有的用电容量已无法满足第一实验楼的用电负荷,日前校基建处、文一公司维修服务中心联合对学校总配电压、电流互感器进行升级。
针对假期学校里雅思考试、各类竞赛等实际情况,维修服务中心与校各学院、职能部门进行多方沟通,与电力局、电气安装公司反复协商,中心技术人员进行了周密计算和论证,在确保供电安全、减少停电影响的情况下,务求制定最优方案。整个优化供电改造方案的施工时间从原来12小时优化到6小时。

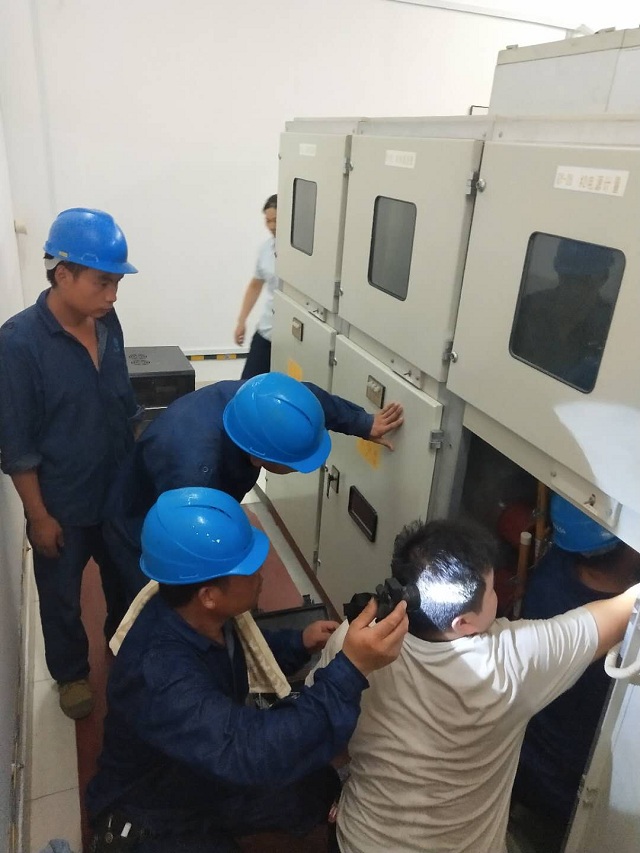

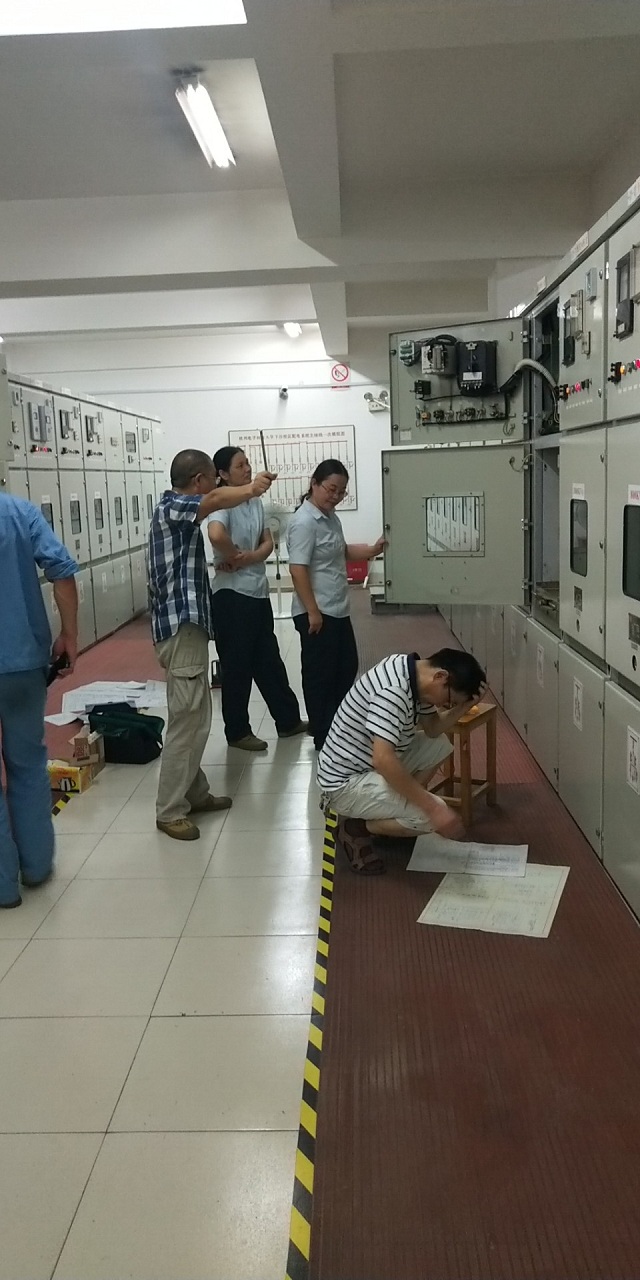

8月5日晚,高压线路停电作业,作业之前,中心电力设备维保人员对校区各变电所进行停电操作,对其他重要用电设备(电梯、水泵、中央空调)均做停机处理。18:00分左右,为了把工程的影响降低到最小,电力局高教片区供电负责人带领团队及中心技术人员25人分批作业,各工种交叉施工,对高压配电室的A相、C相的互感器进行更换升级,中心电力设备维保人员积极配合,直至凌晨1:30分左右完成工作。
通过此次各部门的相互配合,学校电压、电流互感器成功升级,第一实验楼一次送电成功。同时,借用全校停电这个契机,中心技术员对配电系统中的故障进行了修复,保障了高温天气学校的大负荷用电的安全稳定运行。
